서리풀(정보사)터널공사 진행사항
(2019. 4. 12. 기준)
■ 서리풀터널 개통식 ○ 행 사 명: 서리풀터널(서초역~방배로간 도로개설공사) 개통식 ○ 일 시: 2019. 4.21.(일) 15:00 ~ 15:40 ○ 장 소: 서리풀터널(시점부, 황실자이아파트 앞 터널구간) ○ 참 석 자: 약 500여 명(시장, 구청장, 국회의원, 시·구의원, 주민 등) ○ 주요내용: 경과보고, 기념행사, 인사말씀, 축하말씀 등 ○ 터널개통(차량 통과): 4.22(월) |
■ 사업목적
○ 서초구 주민들의 오랜 숙업사업인 서초역에서 방배로간 도로연결 사업은 군사시설로 인해
단절되어 있는 서초대로구간에 도로를 개설하여 방배동에서 강남 테헤란로까지 일직선으로
이동 할 수 있는 강남지역 동서축 연계 도로망을 구축하고,
○ 간선도로 교통량을 분산처리하고 서초역에서 내방역까지 5분 이내로 가까워지면서 역세권
중심의 균형있는 지역경제활성화에 기여코자 함.
■ 사업개요
○ 공사명 : 서초역 ~ 방배로간 도로개설공사(서리풀터널공사)
○ 위 치 : 서초구 방배동 내방역 ~ 서초역(대법원 앞)
○ 규 모 : 연장 1.28km, 폭 40m(6~8차로), V = 60㎞/h
ㆍ도로구간 L=770m(8차로), 구조물(터널)구간 L=510m(3차로 병렬- 6차로)
ㆍ명달로 확장 : L=260m, B=20~26m, 지하철환기구 이설 1개소
○ 사업기간 : 2015. 10. ~ 2019. 4.
○ 사업부서 : 서울시 도시기반시설본부(치수시설과)
○ 시 공 사 : 롯데건설(주)
■ 위치도 및 조감도
■ 단면도
|
|
|
도로구간 |
|
구조물(U-Type)구간 |
|
|
|
|
|
|
터널(개착방식)구간 |
|
터널(NATM방식)구간 |
■ 공사 추진현황
○ 2015. 10. 20. : 공사착공
○ 2015. 10. 27. : 기공식
○ 2016. 10. 12. : 터널구간 공사 착수
○ 2017. 06. 15. : 명달로 확장(L=260m, 기존 4차로 ⇒ 5~6차로)
○ 2017. 08. 02. : 터널 굴진 완료(NATM터널 L=260m)
○ 2017. 12. : 서초역 구간 옹벽(U-Type) 설치 완료(45m)
○ 2018. 12. : 시·종점부(내방역 측) U-Type 설치 완료(예정)
○ 2019. 03. : 기존 도로 정비공사 완료(예정)
○ 2019. 04.22. : 터널개통(예정)
■ 터널 명칭 관련
○ 2015. 10. 20. ~ 10.27. : 터널 명칭 주민의견 수렴(총 686명 참여 / 제 1안 서리풀터널)
○ 2015. 11. 26. : 구 지명위원회 '서리풀터널' 채택
○ 2018. 05. 04. : 서울시 지명위원회 '서리풀터널'로 지명 심의 통과
○ 2018. 08. 20. : 국가지명위원회 '서리풀터널'로 지명 결정(※ 지명 고시일 : 2018. 8. 28.)
■ 공사 진행내용 (공정율 97.2%)
주요공사내용
공 사 내 용 |
비고 |
○ 터널구간(정보사 부지내)
- 보행로 방음벽 설치(서초방향) 작업
○ 시점부(내방역 구간)
- 기존 도로 아스팔트 포장, 경계석 및 보도블록 포장 작업중
○ 종점부(서초역 구간)
- 기존 도로 아스팔트 포장, 경계석 및 보도블록 포장 작업중 |
|
■ 공사 진행사진

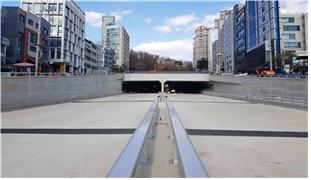

터널

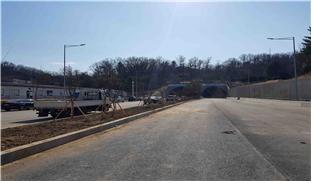

시점부 내방역구간 |

|
|
|
종점부
서초구역구간 |
|
